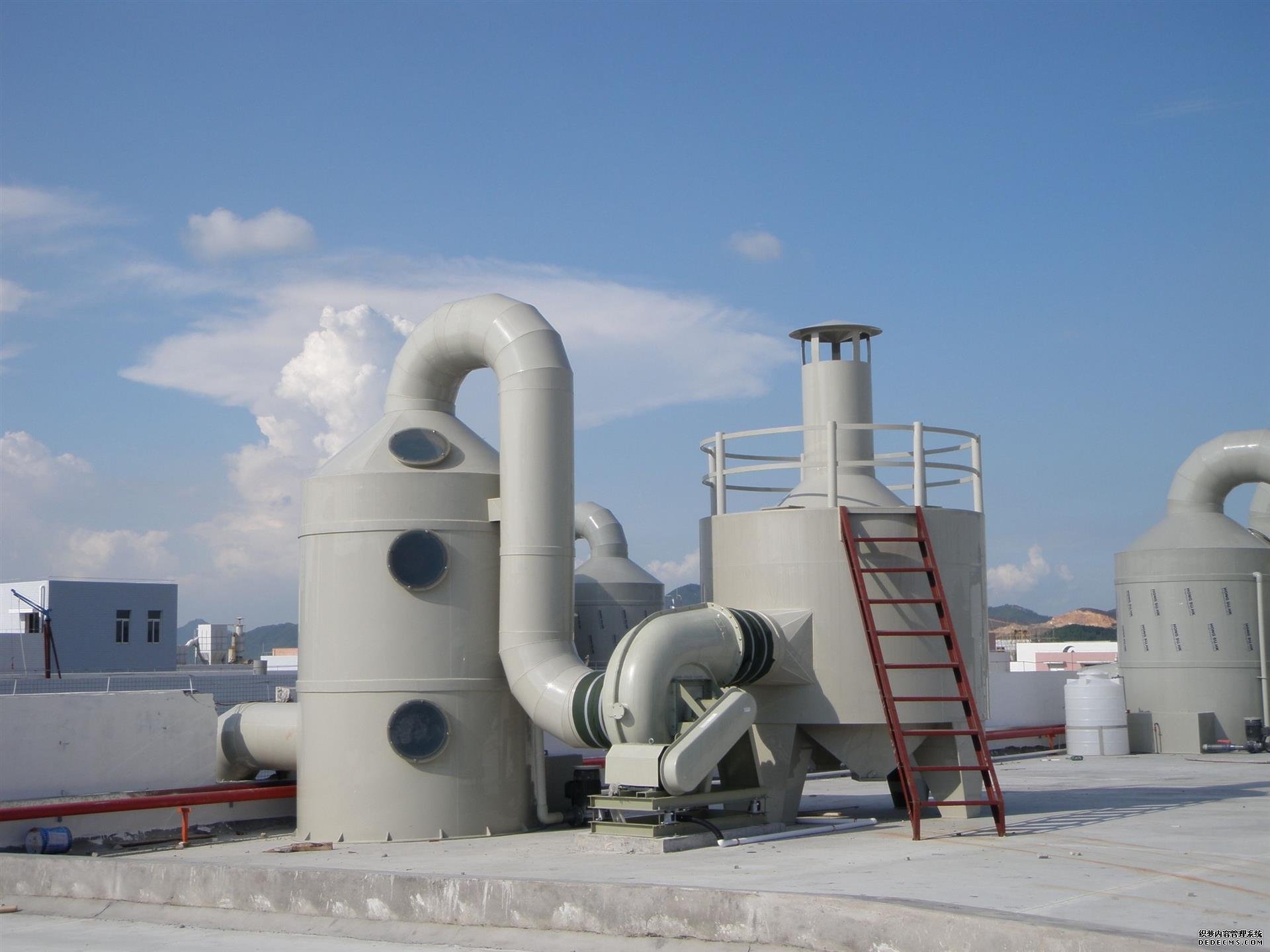

廢氣吸收塔安裝方法及注意事項
廢氣吸收塔安裝方法及注意事項
廢氣吸收塔作為工業廢氣處理的重要設備,其正確安裝與規范操作直接關系到處理效果、設備壽命及環境安全。本文將從安裝流程和關鍵注意事項兩方面展開,為工程實施提供參考。
一、廢氣吸收塔安裝方法
1. 前期準備
場地勘察:確認安裝位置地面承重能力(需滿足設備滿載重量)、空間尺寸(預留檢修通道)及周邊管線布局。
基礎施工:根據設備圖紙澆筑混凝土基礎,確保水平度誤差≤3mm,并預埋地腳螺栓或設置鋼板墊板。
材料驗收:核對塔體材質(如玻璃鋼、PP、不銹鋼等)、填料類型(拉西環、鮑爾環等)及附屬設備(循環泵、風機、儀表)的規格型號。
2. 主體設備安裝
塔體吊裝:使用起重機將塔體垂直吊裝至基礎上方,通過經緯儀校正垂直度(偏差≤H/1000),緩慢下落使地腳螺栓穿過底座孔。
固定與調平:采用斜墊鐵調整塔體水平,擰緊地腳螺母后二次灌漿填充縫隙,待混凝土強度達標后復測水平度。
內部構件安裝:按順序安裝填料層(需均勻堆放,避免架橋)、噴淋裝置(噴嘴方向垂直向下,間距誤差≤5mm)及除霧器(確保卡扣牢固,無松動)。
3. 管道與附件連接
進氣口/出氣口對接:使用法蘭連接時,需在密封面涂抹硅膠,螺栓對角線逐步擰緊,力矩值參照設備手冊。
循環水系統安裝:循環泵進出口安裝橡膠軟接頭減震,管路設置Y型過濾器防止雜質堵塞噴嘴,壓力表安裝在泵出口1.5倍管徑處。
電氣與控制系統:防爆區域使用隔爆型電纜,液位傳感器、pH計等儀表接線后進行***緣測試(≥500MΩ)。
4. 調試與運行
單機試車:空載啟動循環泵,觀察振動值(≤4.5mm/s)及噪音(≤85dB),運行30分鐘無異常后停機。
聯動調試:通入清水模擬廢氣,調節噴淋量至設計值,檢測各噴嘴霧化效果(液滴直徑≤1mm),記錄塔體壓降(應符合設計范圍)。

二、關鍵注意事項
1. 安全防護
高空作業人員必須佩戴五點式安全帶,塔體內外作業設置生命線,嚴禁交叉作業。
焊接作業時,下方鋪設防火毯,配備二氧化碳滅火器,易燃區域禁止明火。
2. 防腐與密封
碳鋼基座需涂刷環氧富鋅底漆+聚氨酯面漆,厚度≥150μm,焊縫處手工打磨至Sa2.5級。
法蘭密封面不得有劃痕,石棉橡膠墊片需涂密封膠,螺栓緊固后用記號筆標記防松線。
3. 環保合規
廢洗滌液需接入廠區污水處理系統,禁止直接排放;噪聲控制需符合《工業企業廠界環境噪聲排放標準》。
安裝完成后委托***三方檢測機構進行性能測試,出具CMA認證報告。
4. 運維管理
建立巡檢制度,每日檢查填料層結垢情況(壓降升高10%需清洗),每月校驗在線監測儀表。
冬季停運時排空塔內積液,防止凍裂;長期停用需覆蓋防塵罩,斷開電源。
三、常見問題處理
塔體滲漏:若為焊縫裂紋,需打磨至金屬光澤后補焊;若是法蘭泄漏,重新緊固螺栓并更換墊片。
噴淋不均:拆洗噴嘴,清除堵塞物;檢查泵揚程是否不足,必要時更換***功率泵。
尾氣超標:核算實際負荷是否超設計值,增加填料高度或更換高效填料。
通過規范化安裝與精細化管理,可確保廢氣吸收塔長期穩定運行,有效提升VOCs去除率(通常可達90%以上),助力企業實現綠色生產目標。
